SA(计划协议)中的Firm/trade-off zone字段的作用详解

扶醉桌前 提交于 2020-03-09 18:22:19

SA(计划协议)中的Firm/trade-off zone字段的作用详解

作者:袁云飞(AlbertYuan)- 微信号yuanalbert

以下内容均为原创,希望对初学者有一些辅助作用,本人主要从事MM/QM/WM的相关工作,不专业处请多多指点,十足干货,码字不易,且行且珍惜,你们的关注就是我努力的动力,转载请引用出处,感激不尽;

在SA中的行项目附加数据里,有这些字段。

他们的作用是用来满足需求,如果供应商和我们协商,当我们将计划交货行发出后,供应商将按照交货日期来提供货物,但如果在某个时间范围里我们的前端计划发生了变化,则供应商不允许特定时间范围里的交货计划行进行更改,因为他们很可能已经在购进为为什么生产物资的原材料了,或许成品已经生产出来了正在发送过程中。

为了满足这种需求,我们需要设置一个固定时间范围和贸易终止时间范围,来防止由于前端计划的变更导致MRP去自动更改我们的计划交货行。

当然,如果是手工维护的计划交货行MRP始终是不会去自动修改的。

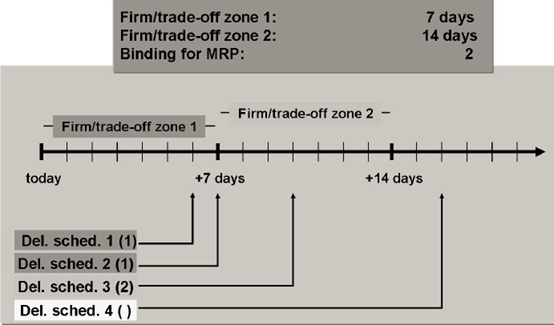

在这里插入图片描述
在这里插入图片描述
图中标示了这两个字段的完整使用功能。

firm zone表示固定区域,当我们维护的天(这个天一定是日历天,自然天),系统从当前时间作为计算开始日期,加上固定区域里的天数,这样就决定出了固定时间段;

计划交货行交货日期落在此范围里的计划交货都表示供应商已经成品完成或者在送货了,这时应该提醒你不要去修改这个时间里的计划交货行了。

同理从固定期间末尾开始加上贸易终止天数,就得到贸易终止的时间范围,这个范围里的计划交货行表示供应商还在为生产成品而准备或采购原材料,这个时间范围里的计划交货行要修改应该谨慎。

最后MRP绑定指示器能用来控制哪个时间范围里的计划交货行能被MRP修改或不能修改。
在这里插入图片描述
在维护这两个字段的时候要注意,如果你firm zone维护的是7,trade-off维护的是10,表示的是从当前日期开始7天范围里是固定的,8到第10天的日期为贸易终止日期。

不能维护贸易终止字段小于firm zone字段哟。

还要注意,如果你提前是有一些计划交货行的,则这两个字段的设置是立即生效的,不用等到MRP运行的时候。

MRP运行的时候仅仅是检查是否能修改计划交货行,而不会去看这两个字段,当产生自动的计划交货行时,系统自动根据这两个字段来决定是否固定这个计划交货行。

计划交货行ME38里我们看到的那个能显示firm/trade-off zone的字段应该没有存放在表中,而是通过前面SA里定义的数据动态计算并显示出来的。

以上为本章全部内容,希望对小伙伴们有所帮助;

标签
易学教程内所有资源均来自网络或用户发布的内容,如有违反法律规定的内容欢迎反馈
该文章没有解决你所遇到的问题?点击提问,说说你的问题,让更多的人一起探讨吧!
